101年度專案路面更新工程(第一標)(中山大同區)
一、工程緣起
臺北市是台灣首善之區,為保持道路平順、改善路基、調整人手孔蓋及管制地下管線挖掘,故以專案管理模式推動道路改善之「路平專案」,計畫於98年至103年共6年完成全市主要道路之路面更新。受於預算額度限制,當年度未列入改善計畫之道路,則先以一般道路巡查修補方式進行維護,以維用路人安全。
二、工程簡介
有別於一般市區道路例行路面維護工作,本府推動的路平專案為「路基改善型」,係針對造成路面品質不良的原因,包括路基不良、孔蓋過多且路面不順接、路面起伏等,訂定處理標準作業流程,徹底改善問題,並同時進行道路縱橫坡度調整,而非只是依既有路面高低起伏重鋪面層,路平專案施工程序分為四階段:
1、第一階段:計畫更新路段事先協調管線單位,先行辦理道路底下老舊管路汰換。
2、第二階段:改善路基及孔蓋減量調降,以現場級配料乾拌水泥碎石級配方式辦理,雖改善初期外觀看像是修補坑洞,但卻是改善道路體質的根本之道。另針對路寬超過8公尺之路面更新工程,目前孔蓋數量過多影響道路平整部分,係配合路面銑鋪前先行調降,使路面鋪築高程能回歸原有設計高程,以利平整度之提昇。
3、第三階段:路面全寬刨除加鋪,並利於調整道路縱橫坡度,將路寬超過8公尺道路銑刨重鋪之厚度由過去5公分增為10公分,並保留足夠之養護時間以確保施工品質。本階段工程皆採夜間施工,每一單元施工約需8~10小時。
4、第四階段:防災維生孔蓋提升齊平,因維修需要無法減量之人手孔,於路平專案銑鋪前先將人手孔下地,並於路面銑鋪完成後由管線單位向本府工務局新工處申請開挖,將人手孔提升與路面齊平,屬路平專案銑鋪工程之ㄧ部分,惟管線因各項維修、增設等需求,須辦理人手孔提昇留設於路面上,惟此類施工路面出現開挖狀況,常被民眾誤以為本府未管制又擅自核發挖掘。
三、工程範圍

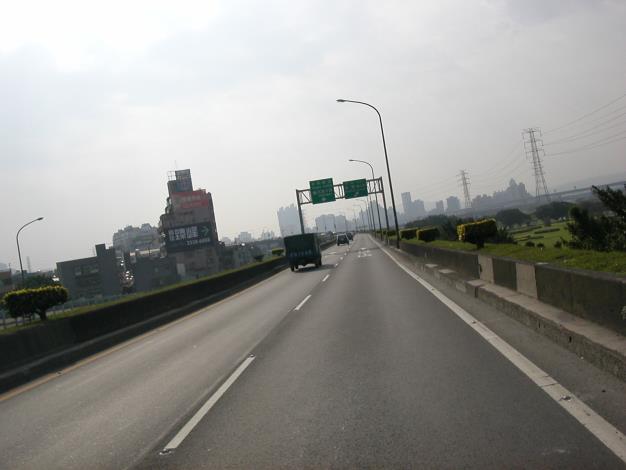

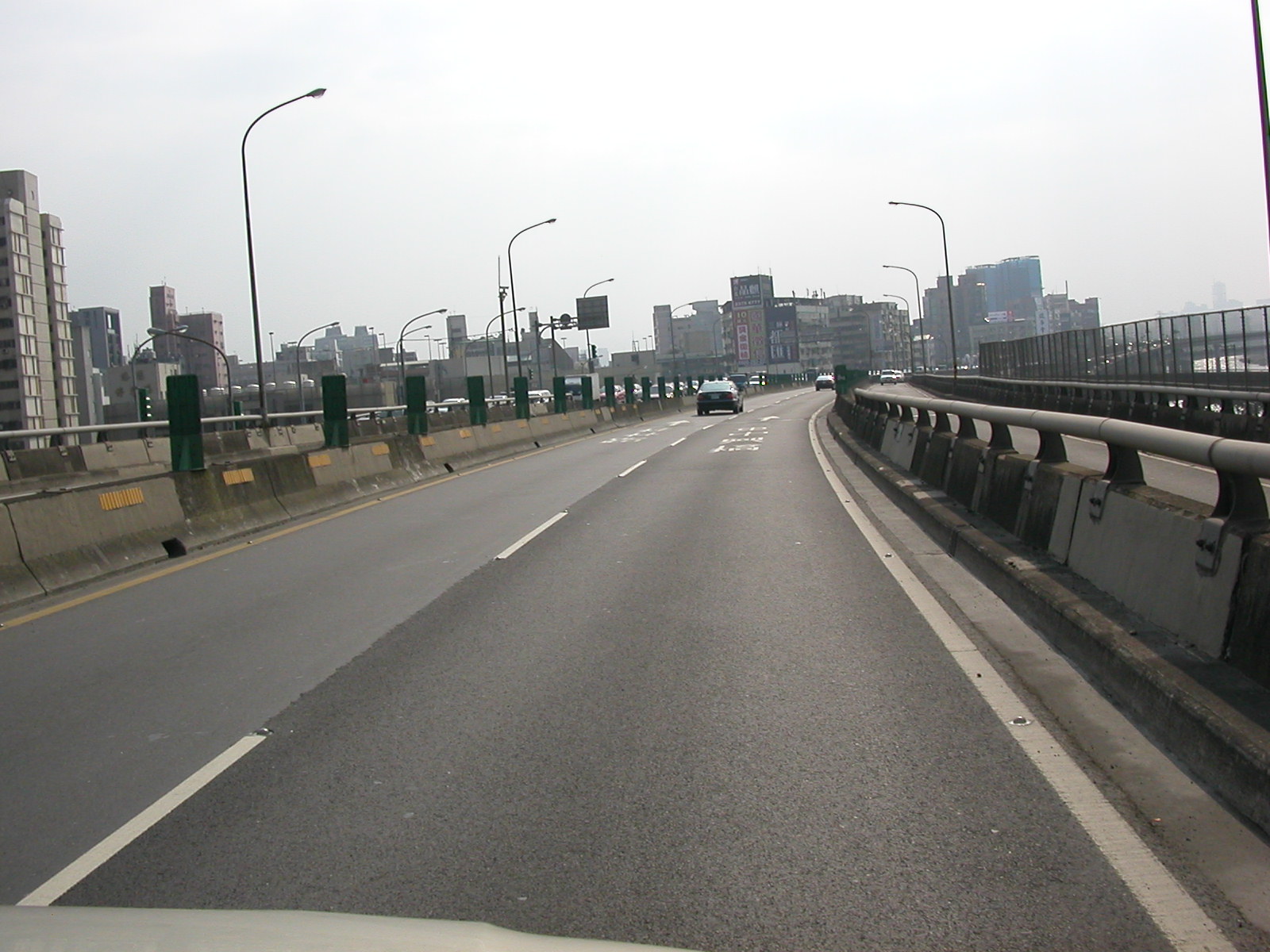

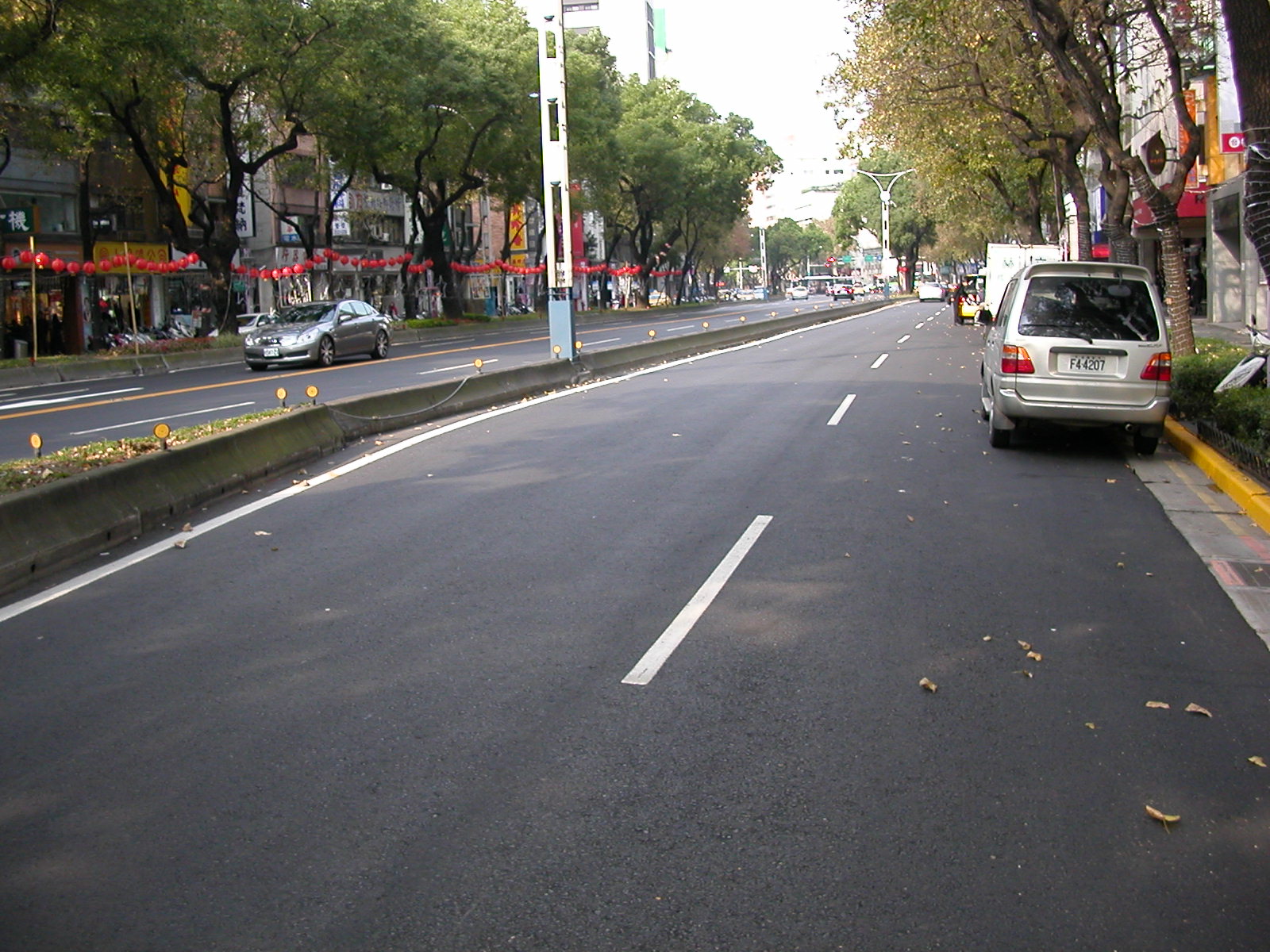

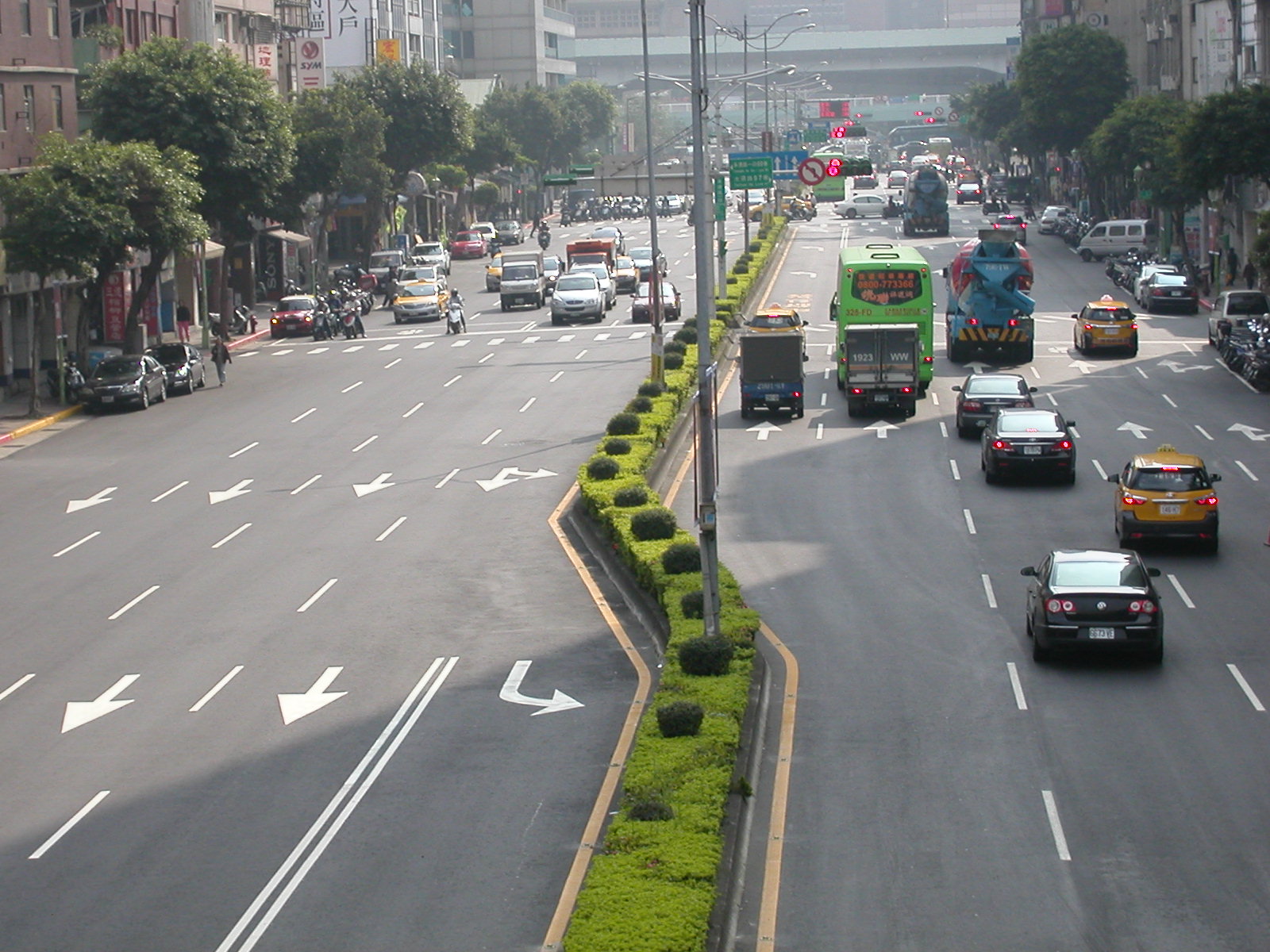

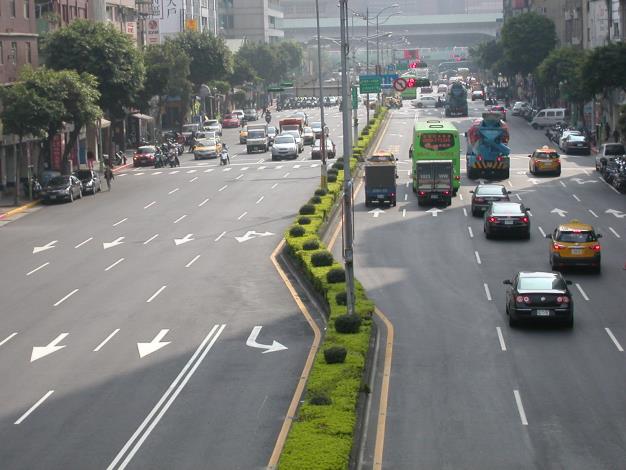

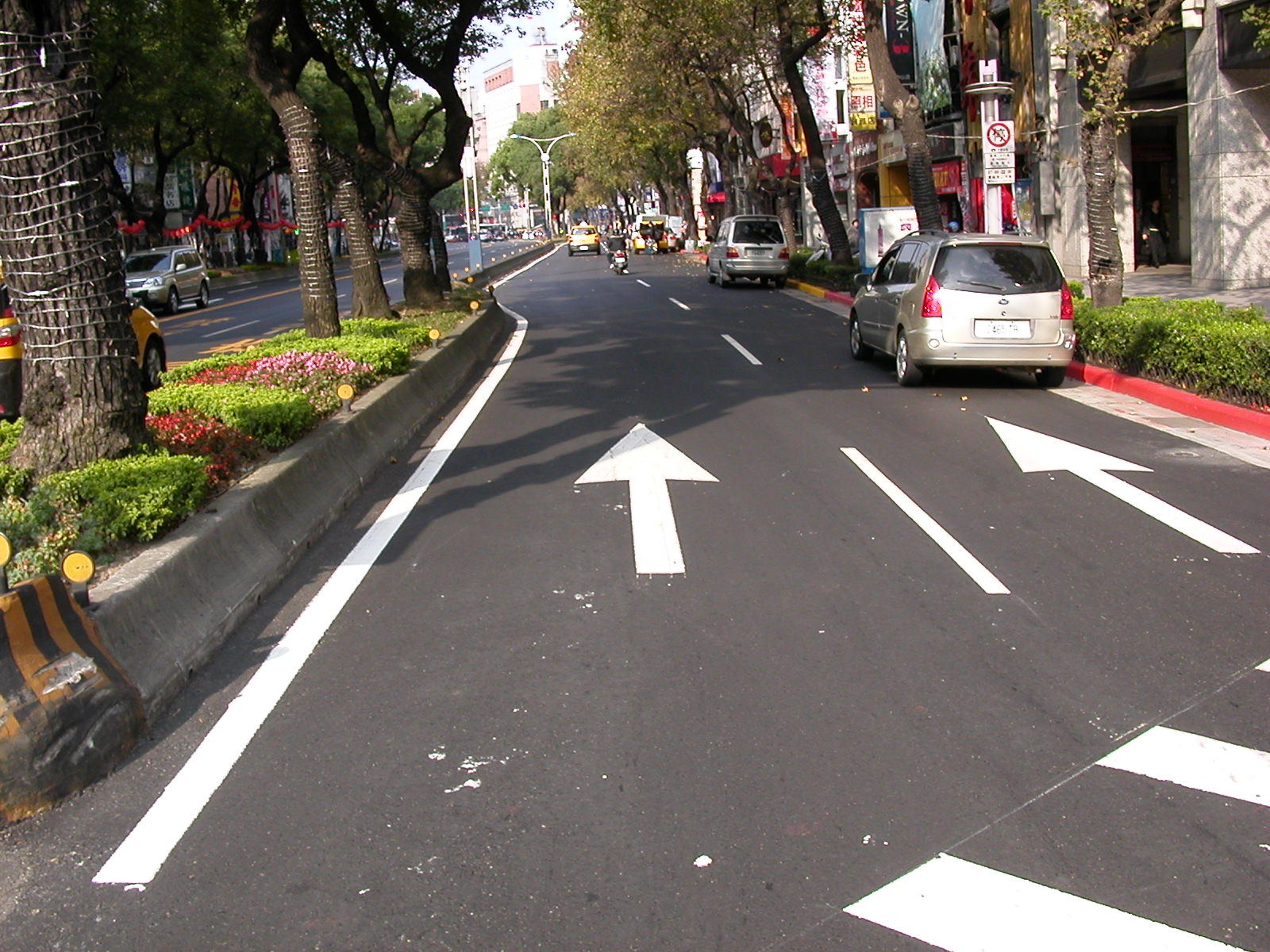

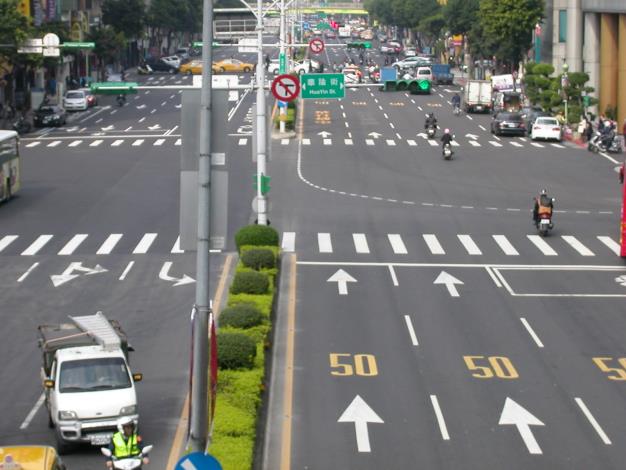

本工程範圍包括為承德路一段(市民大道至南京西路)、市民高架橋(環河北路及新生北路匝道)、新環南高架橋(民生西路至双園抽水站後方)、中山北路一段(長安西路至南京西路),於101年5月11日開工,並已於102年1月28日完工。
四、工程團隊
1、主辦單位:臺北市政府工務局新建工程處
2、設計單位:大安營建科技有限公司
3、監造單位:世偉工程顧問有限公司
4、施工廠商:建中工程股份有限公司
五、工程效益
1、改善道路品質及延長使用年限:確實依規定辦理路基改善及銑鋪外,施工完成後養護適當時間再行通車,並透過道路挖掘管制及巡查修復機制,確保道路之品質及使用年限。
2、改善交通安全:進行路基改善、孔蓋減量及調整與路面齊平,提升路面平整度,交通安全大為改善。
3、改善城市形象:道路平整度不僅領先國內各個城市,並使道路品質到國際水準。
