臺北市身心障礙福利會館二期新建工程

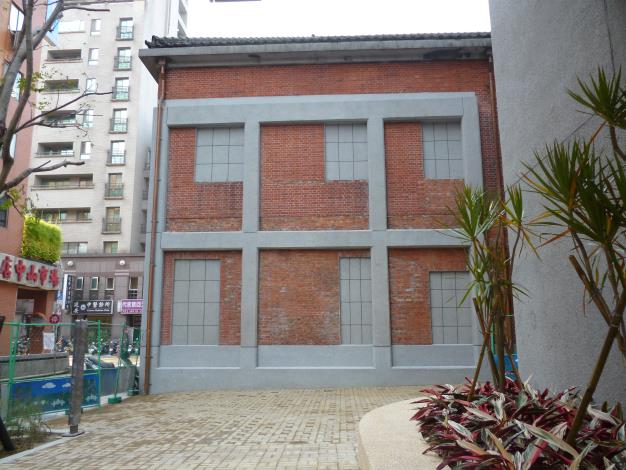

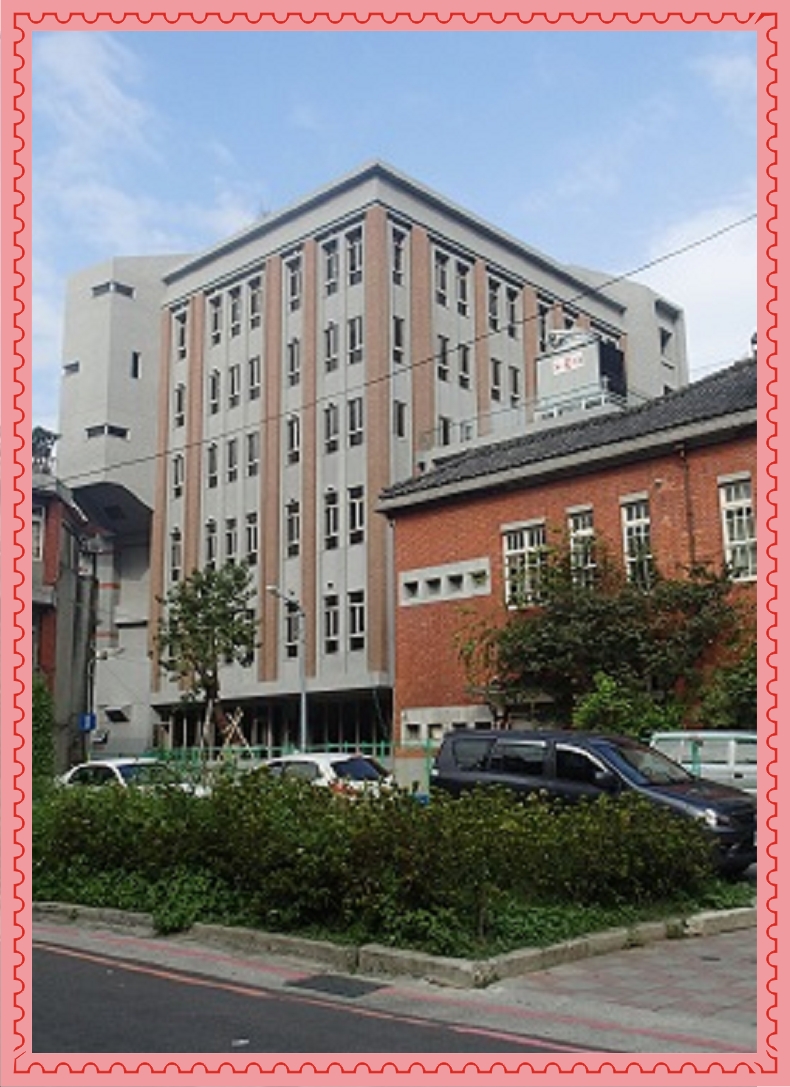

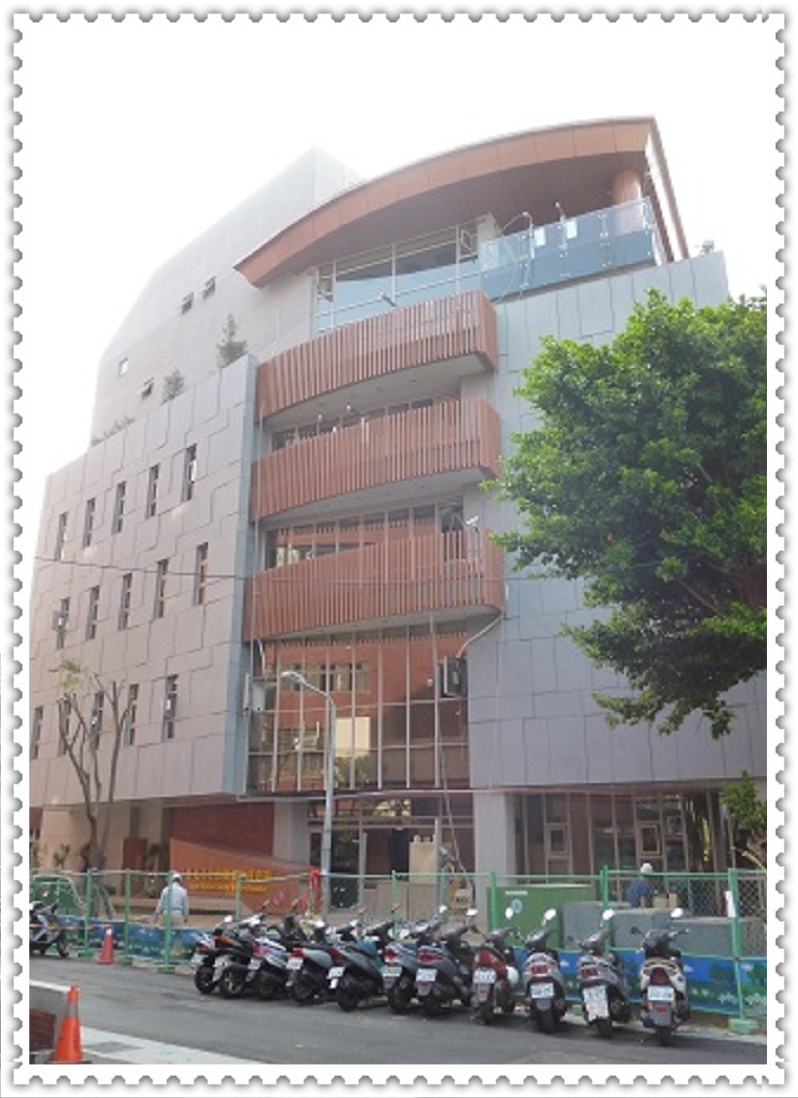

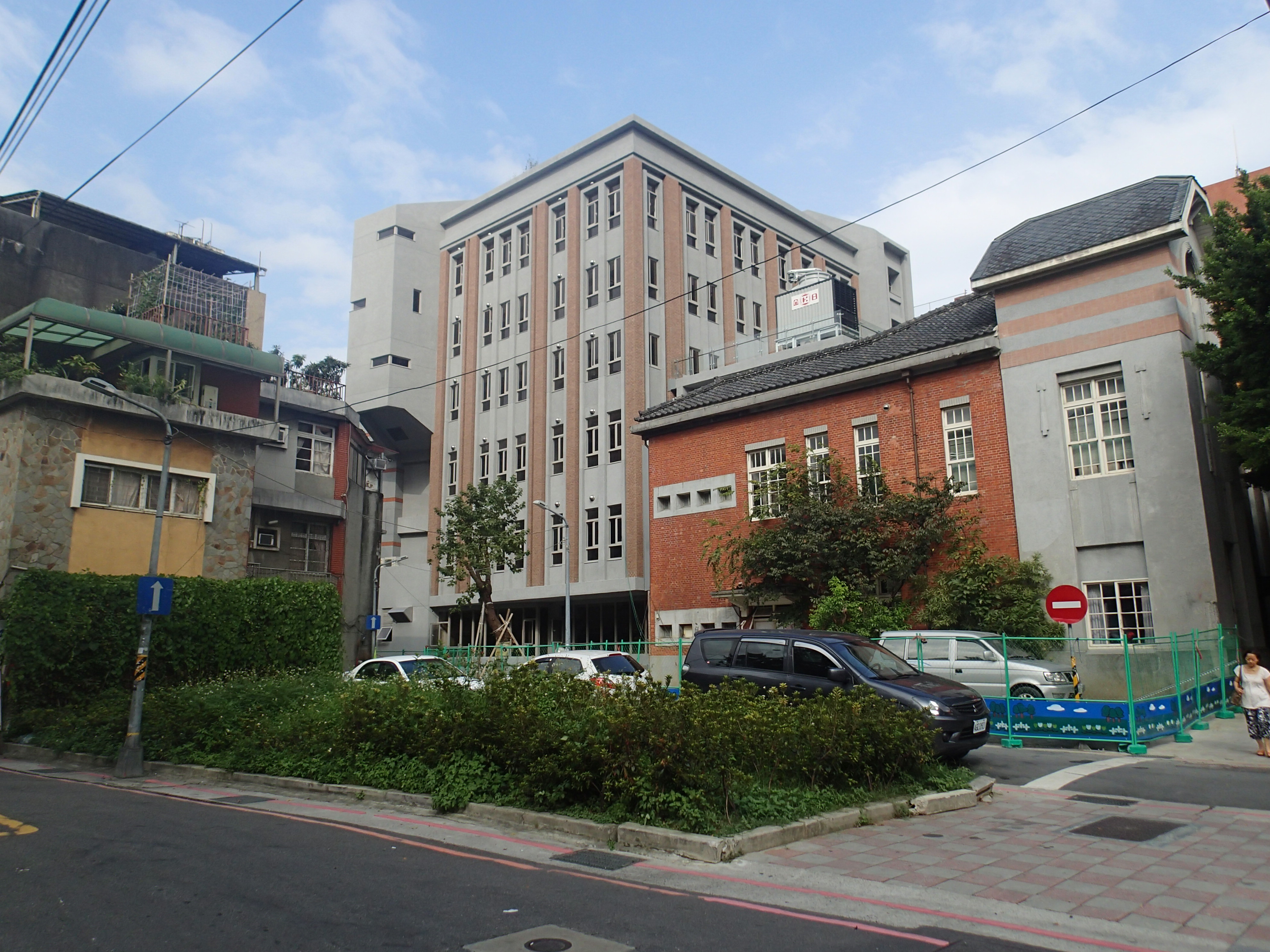

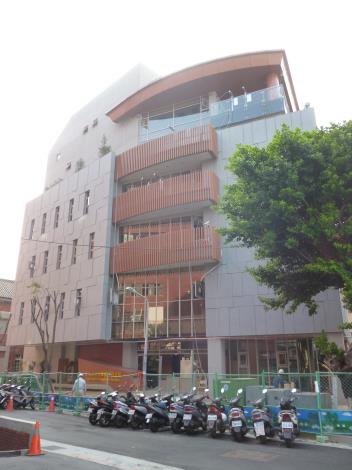

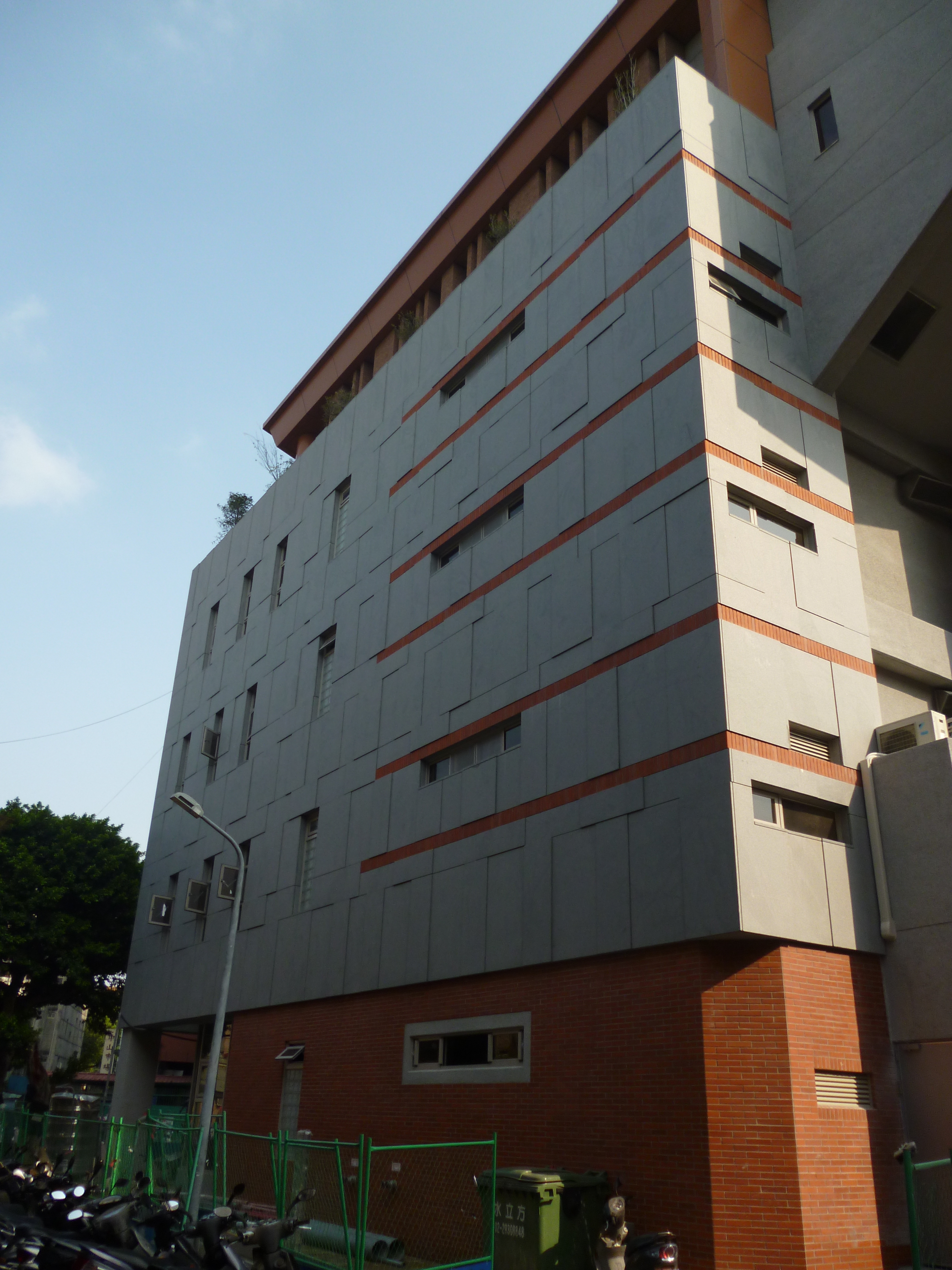

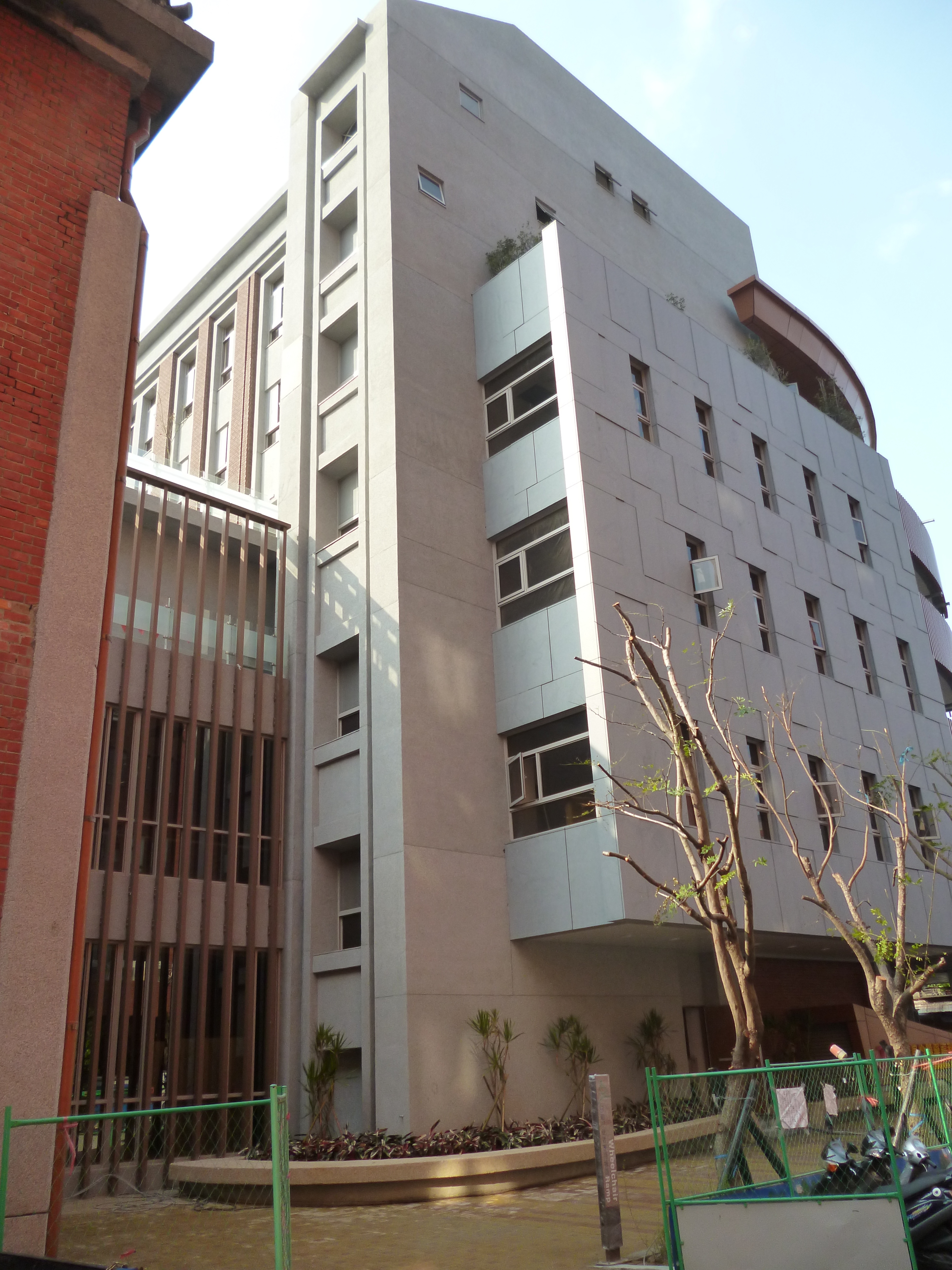

工程簡介 一、 工程概要: 二、 工程經費概估: 三、 工程執行情形: 四、 工程主要特色: 設計建築師在主要立面外牆設計是以石材(長泰黑花崗石)立體面搭配洗石子,並加入仿古蹟棕色十三溝面磚搭配清水丁掛磚的材料作為水平及垂直線的分割與點綴設計,在第五到六樓的建築空間量體更以部分退縮並加以大面積玻璃惟幕結合烤漆鋁板屋頂營造出立體的天際線,建築師更運用材質的變化與立體的分割設計,營造出活潑且具特色的建築物,整體材質的選用與顏色的搭配更能充分與古蹟融合,至於內部設計上因為後續主要使用者為身心障礙人士,建築師除了在設計上符合現有建築法規有關無障礙設施設計之規定外,並參考內政部營建署所編訂之「公共建築物無障礙設施勘檢作業原則」、「建築物設置無障礙設施設備勘檢人員培訓講習教材」之要求與建議事項來特別加強無障礙設施之功能性與輔助性並著重強化指標系統之建立。在施工過程中亦面臨兩大課題,第一是本工程必須拆除原有一期部分老舊建築,該老舊建築物原與古蹟外牆聯接,施工前必須先將古蹟修護計畫送本府文化局核准。在拆除工程施工過程中,古蹟與預拆除建物聯接處必須以人工方式慢慢打鑿避免損及古蹟。 在拆除後發現所拆除的舊有建物當初興建時未與古蹟間作適當的隔離保護,導致舊有建物混凝土渣大量附著於古蹟磚面上,施工團隊以高壓水柱加入矽砂的方式來沖洗清除,對於磚面嚴重損壞者已古磚抽換的方式來處理,目前古蹟修護工程已完工並於103年9月22日報經本府文化局核准。 另一課題是基地東北角有一棵樹高7公尺,樹胸徑0.87公尺,樹胸圍2.74公尺,冠幅5.5公尺之老榕樹(受保樹木1649號),在基地施工範圍不大且跼促下,有關樹木修剪及保護計畫於100年1月18日第7屆臺北市樹木保護委員會第23次專案小組暨第25次幹事審核通過,施工過程中必須先請樹木專家先予修剪並定期養護施肥,確保生長狀況良好,有關老樹保護計畫作業,業經文化局103年10月13日確認備查。本工程完成後將作為本市身心障礙者需求評估、輔具資源及長期照顧管理中心,提供本市11餘萬名身心障礙朋友更多元化之服務以期能建構整合性之身心障礙者社區服務體系,增進身心障礙朋友之社會參與。.jpg)
工程內容:新建地下二層地上六層建築物、古蹟修復工程、受保護樹木等工程。本工程基地面積為1958㎡,建築面積1140.65㎡,總樓地板面積5350.07㎡。
設計單位:滕旭平建築師事務所
監造單位:萬邦建築師事務所
承攬廠商:文昌營造工程有限公司
本工程原契約金額1億4,070萬元整,已辦理第1次變更設計,後續仍有第2次及第3次變更設計待辦,預估修正後契約總價金額為1億4,800萬餘元。
102年1月10日開工,總工期604日曆天,103年10月7日竣工。
本案在規劃設計上有兩大課題,首重課題即是如何與古蹟融合,第二則是要仍能保有身心障礙福利會館新建築的識別性與獨特性。.jpg)

![我的E政府 [另開新視窗]](/images/egov.png)
