100年度專案路面更新工程(第六標)(大安文山區)
一、工程緣起
臺北巿是臺灣首善之區,為保持道路平順、改善路基、調整人手孔蓋及管制地下管線挖掘,故以專案管理模式推動道路改善之「路平專案」,計畫自98年至103年共6年完成全巿主要道路之路面更新。囿於預算額度限制,當年度未列入改善計畫之道路,則先以一般道路巡查修補方式進行維護,以維用路人安全。
二、工程簡介
有別於一般市區道路例行路面維護工作,本府推動的路基改善型路平專案是針對造成路面品質不良的原因,包括路基不良、孔蓋過多且與路面不順接、路面起伏等,訂定處理標準作業流程,徹底改善問題,並同時進行道路縱橫坡度調整,而非只是依既有路面高低起伏重鋪面層,路平專案施工程序分為三階段:
1.第一階段:改善路基及孔蓋減量調降,並暫時性已AC臨補方式恢復路面,因此路面將短期呈現補丁狀況。
2.第二階段:道路全路幅銑鋪加鋪,並一併調整道路縱橫向高程及坡度,採以街廓長度分段施工,通常施工時段需視交維狀況而定,每一單元施工約需12~16小時(含6小時養護時間)。
3.第三階段:道路銑鋪完成並開放通車後,將防(救)災、維生用管線必要之孔蓋提升與路面齊平,並持續掌控其與銜接路面之平整度(非必要的孔蓋由新建工程處管控不予提升,達到孔蓋地下化、減量化之目的),各階段工區施工時間約需1個月。
三、工程範圍

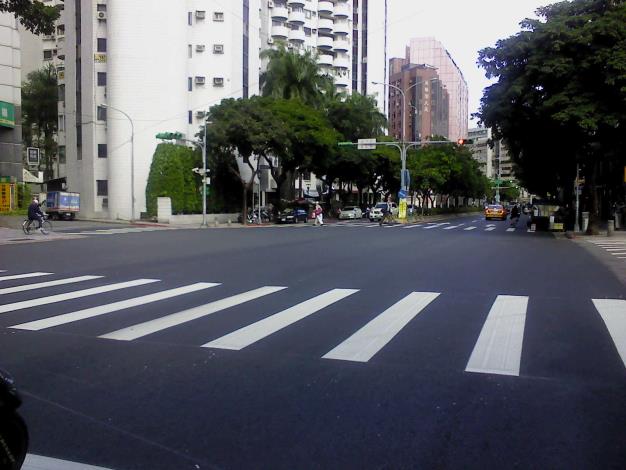

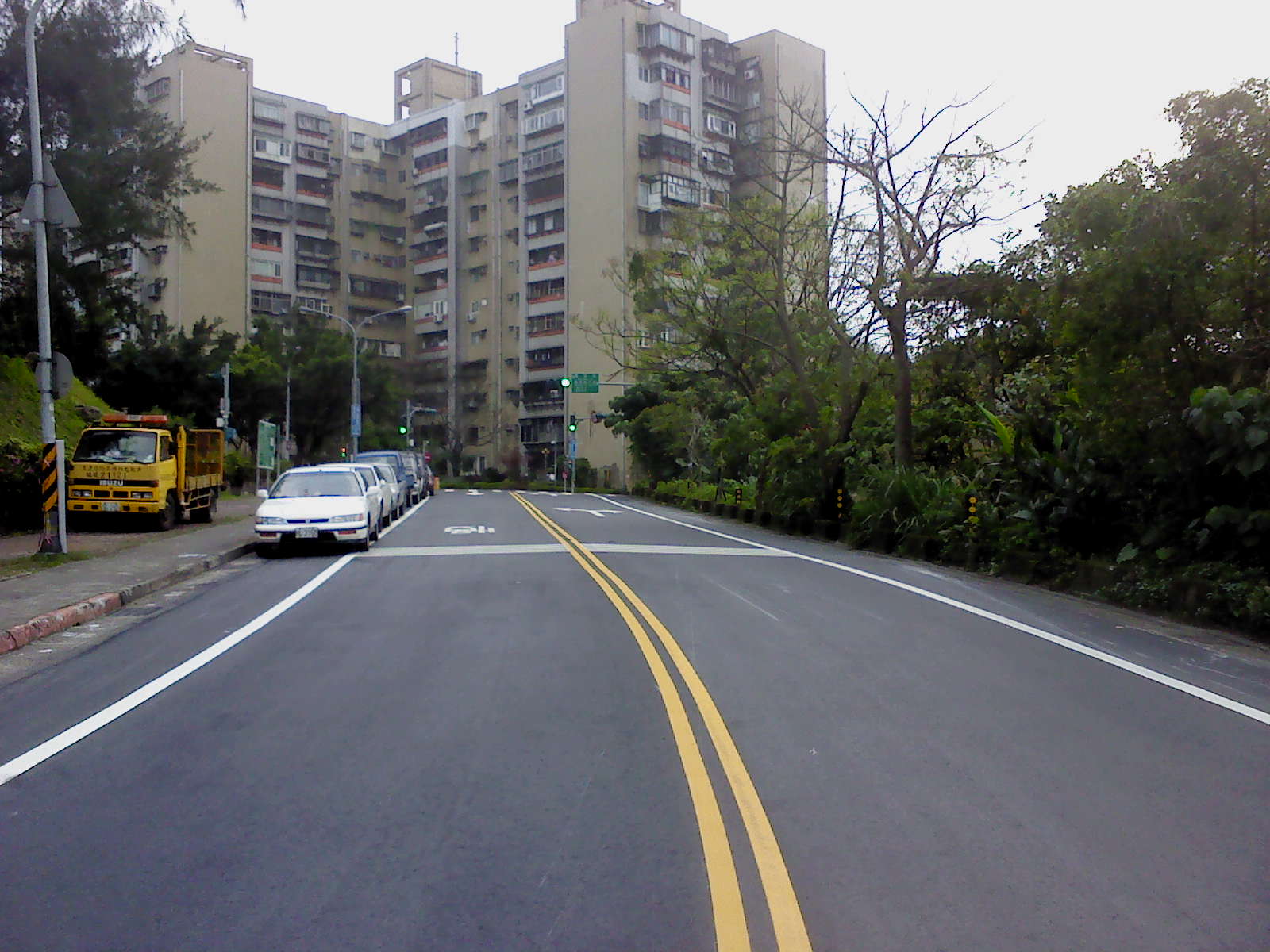

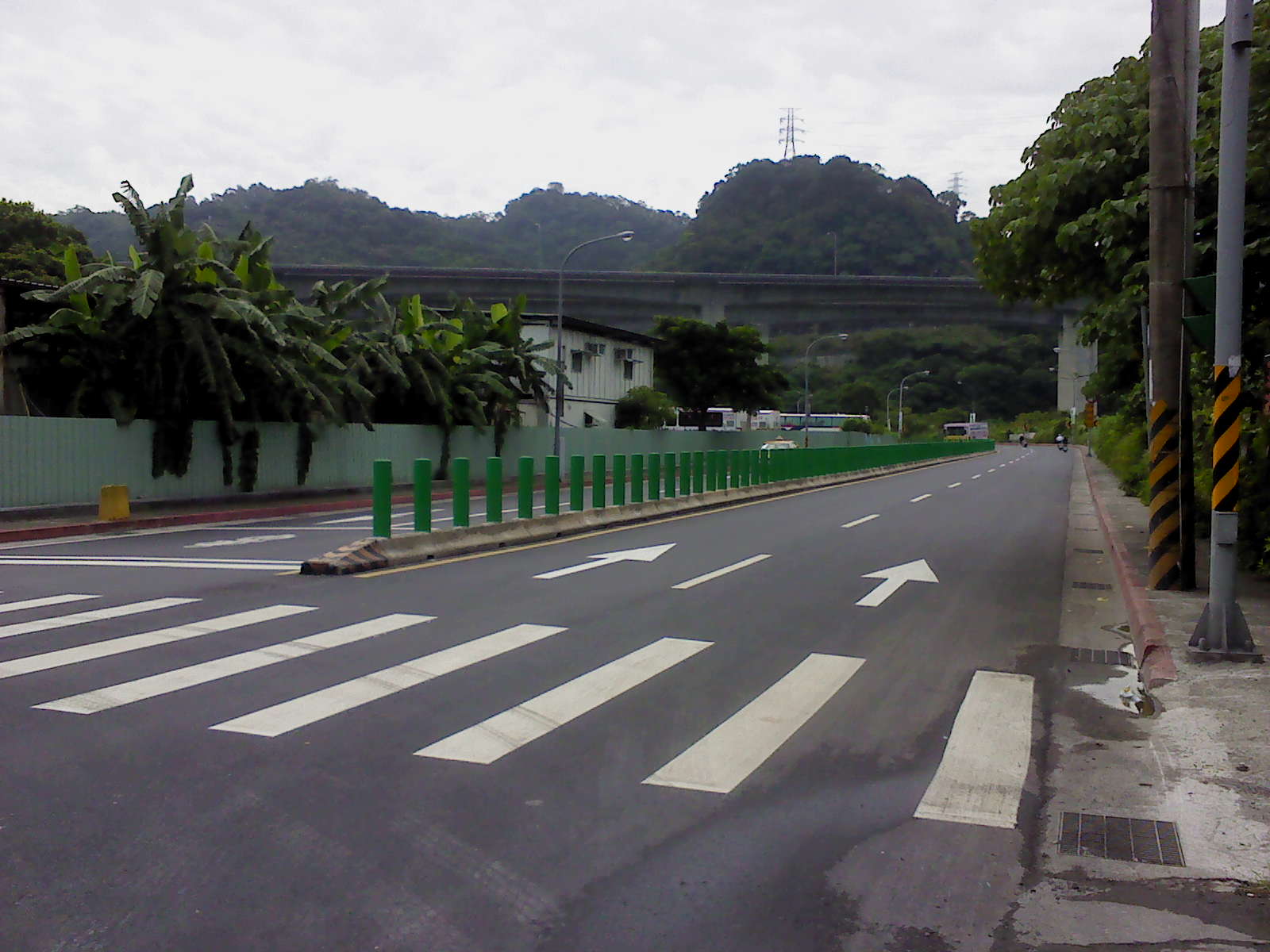

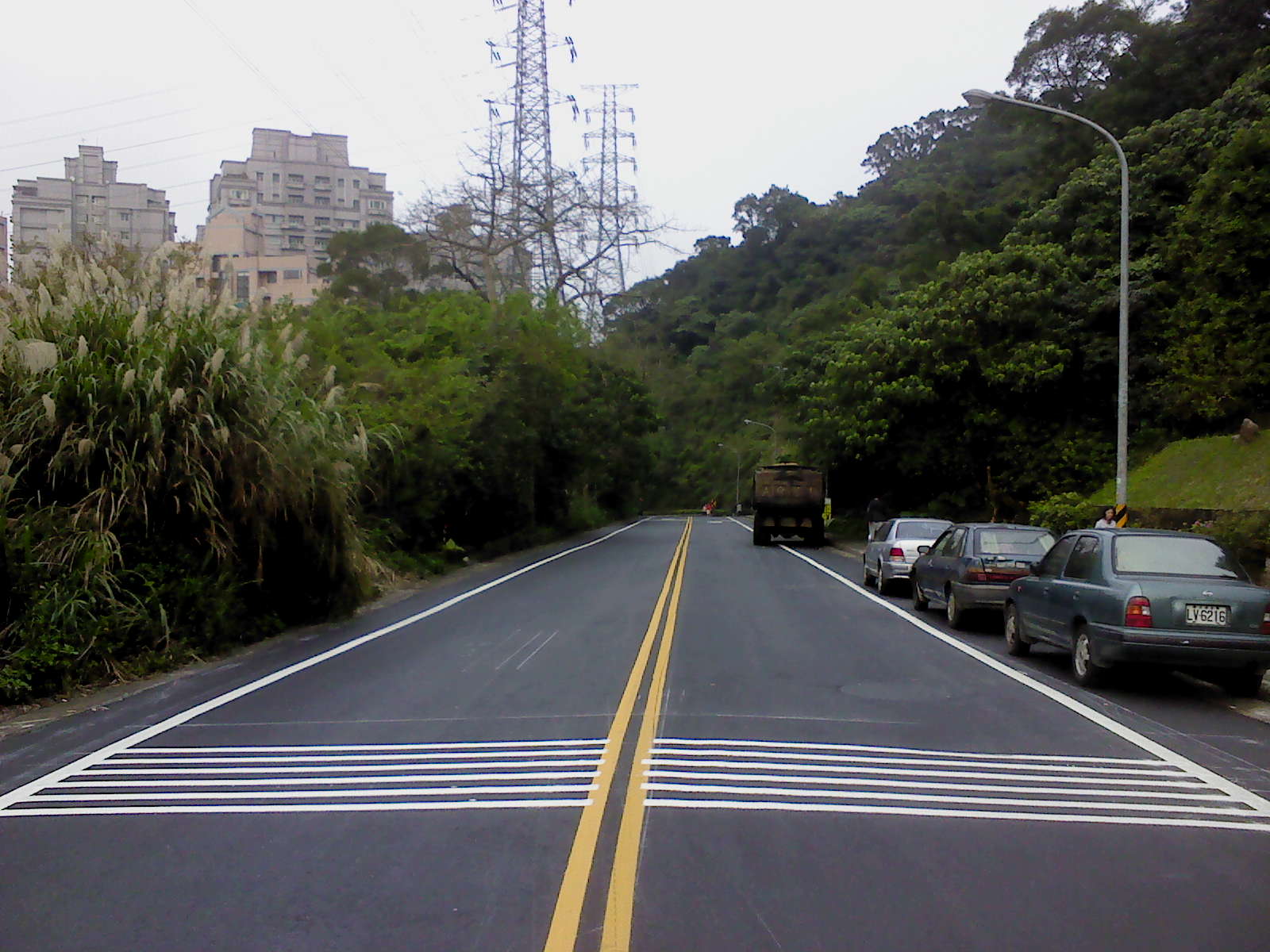

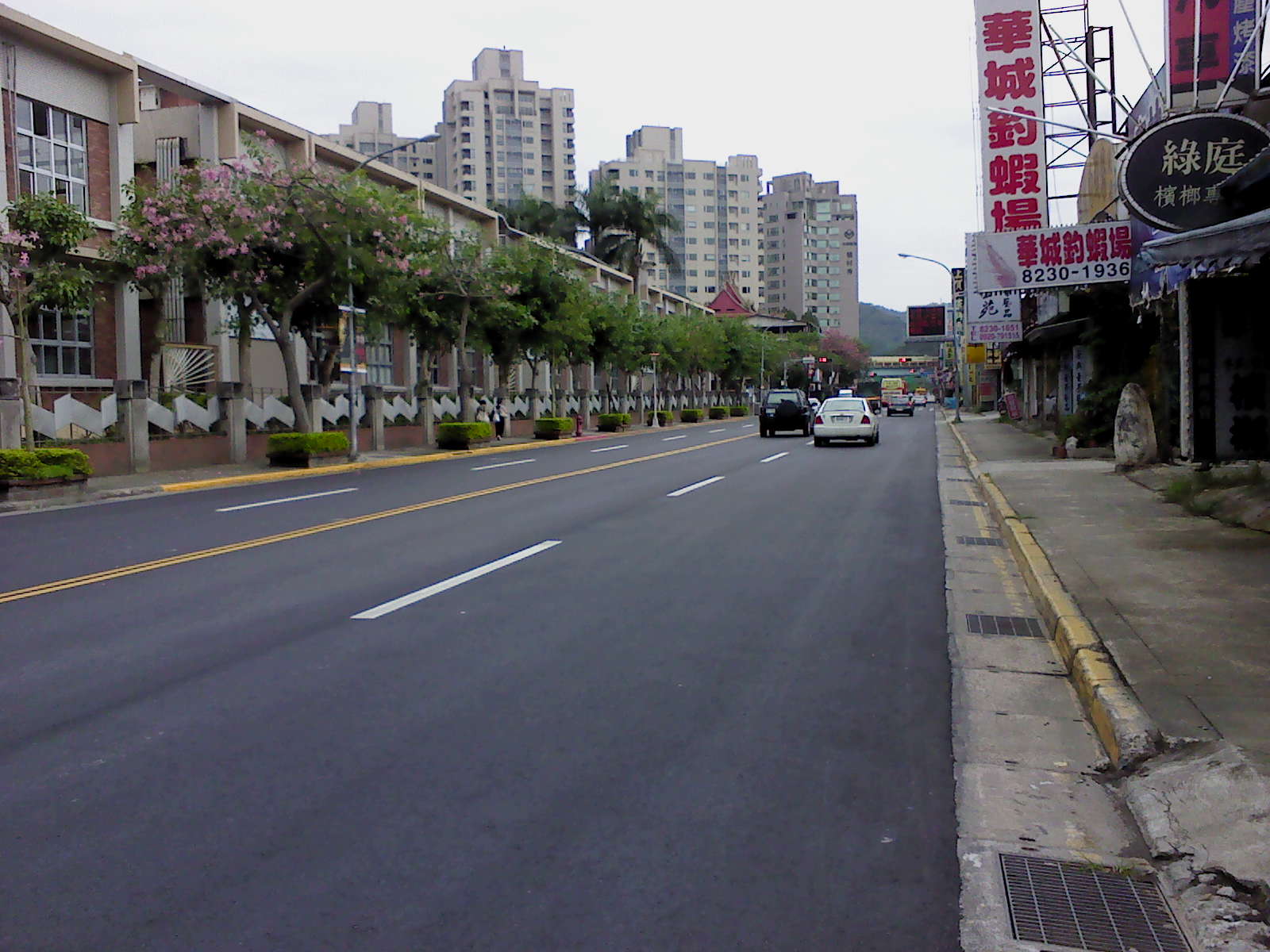

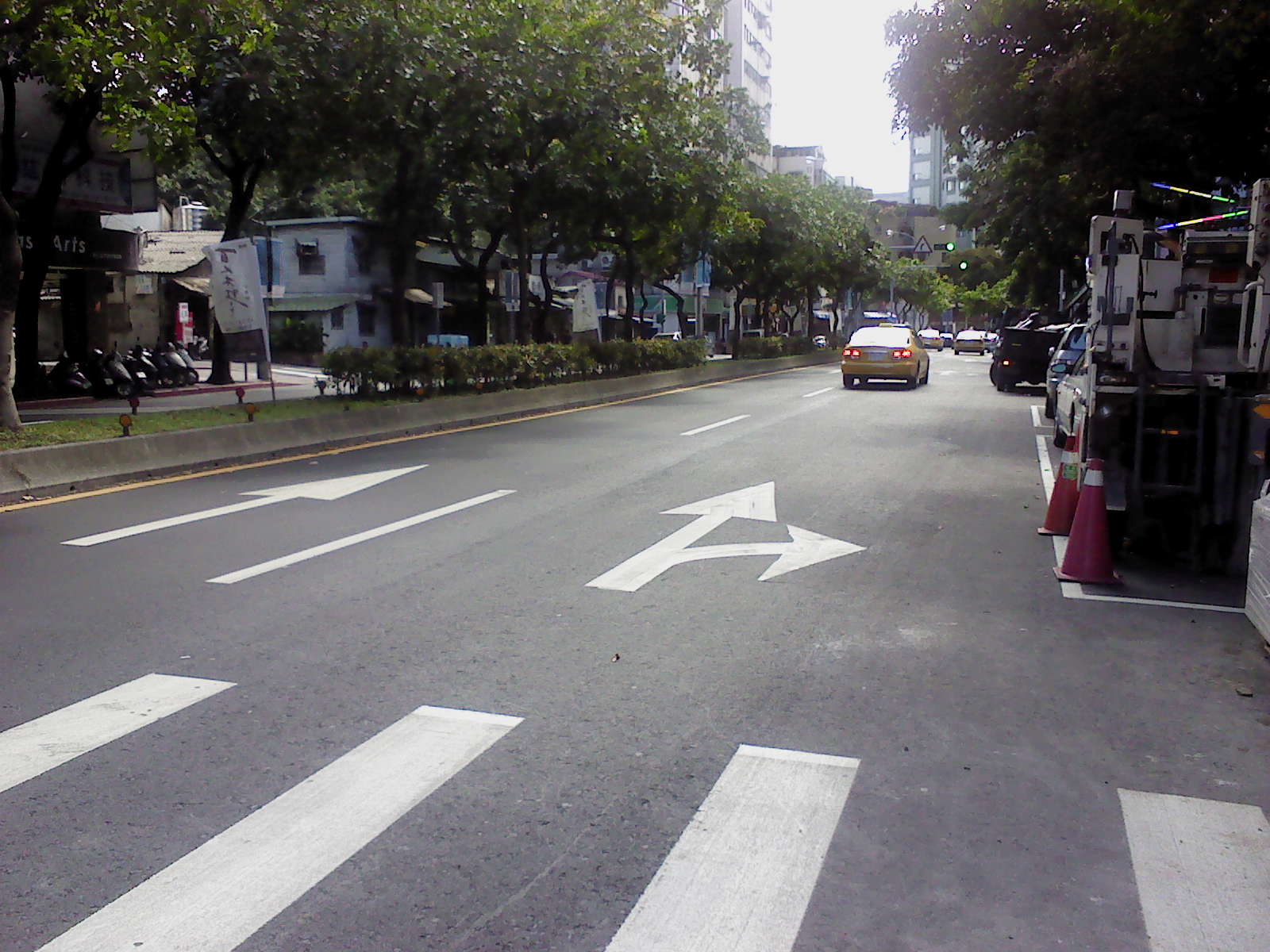

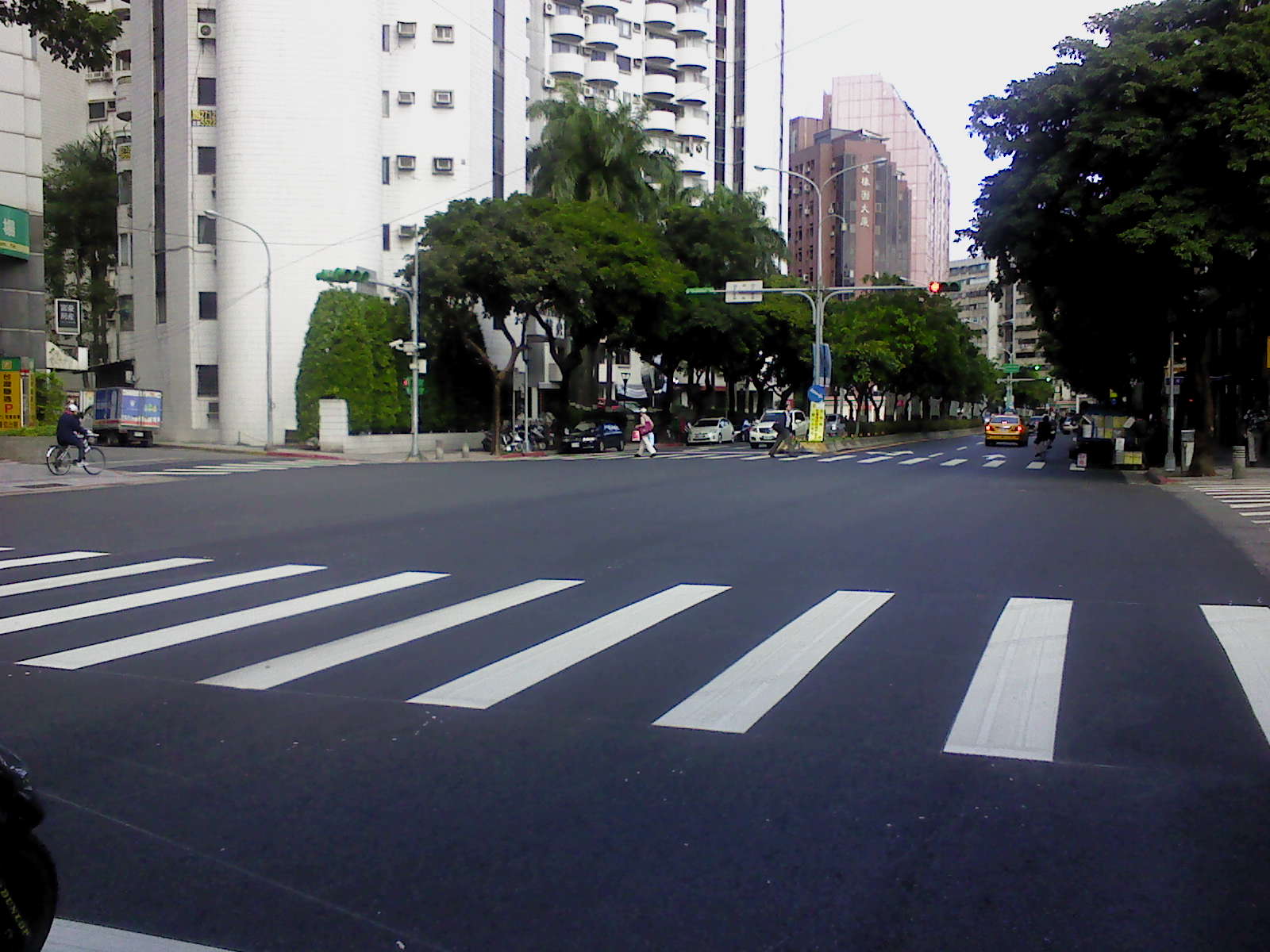

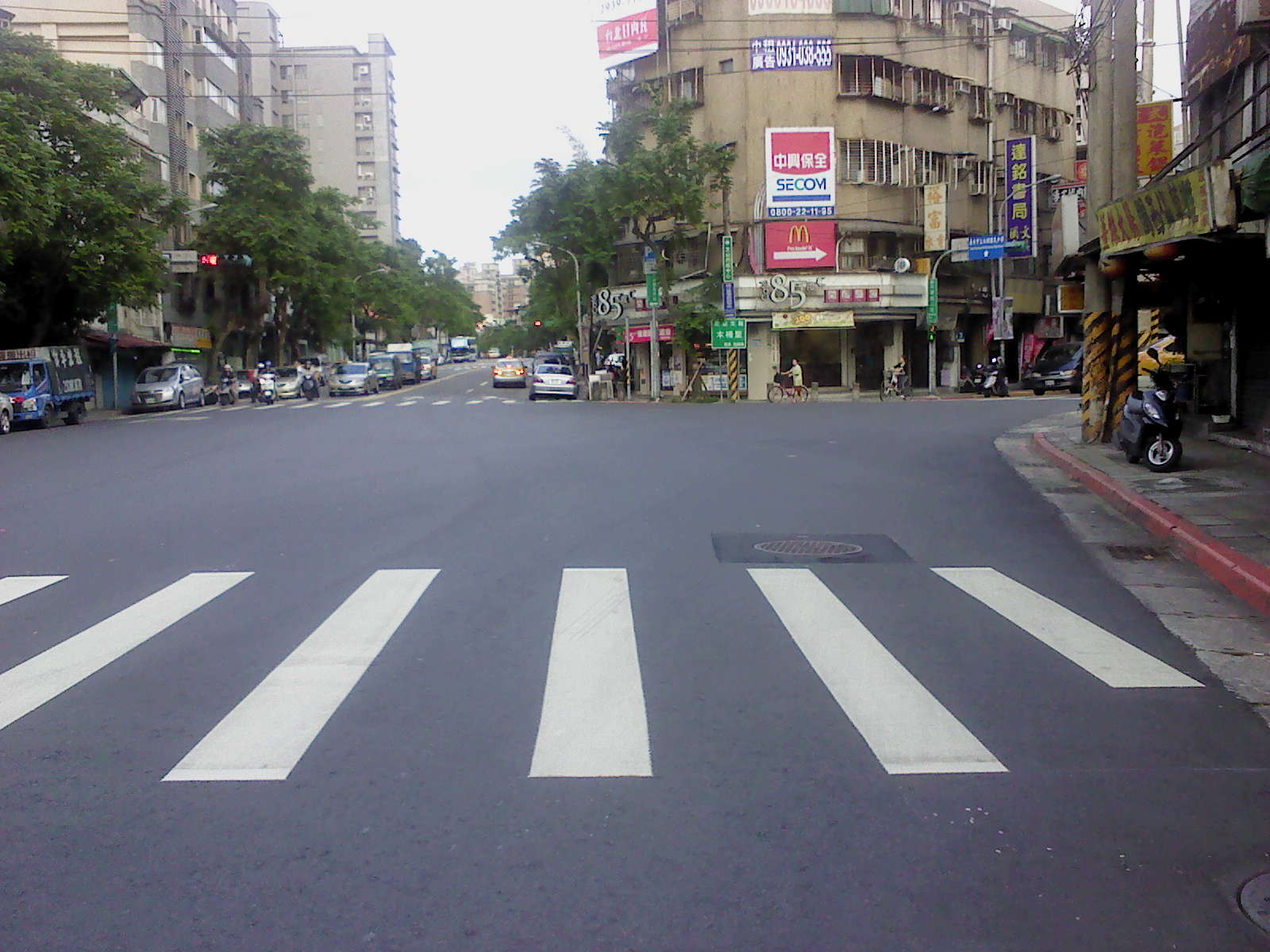

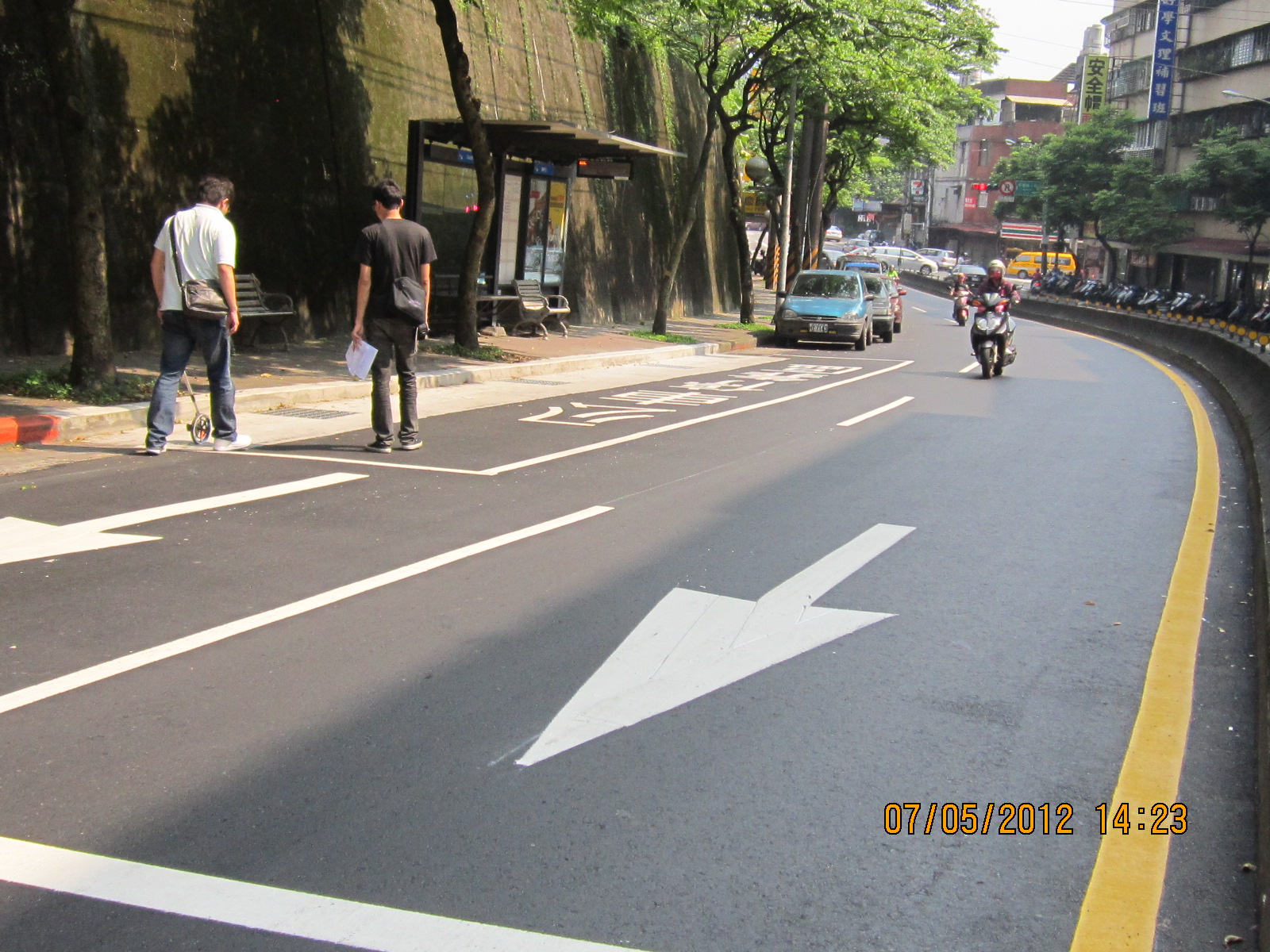

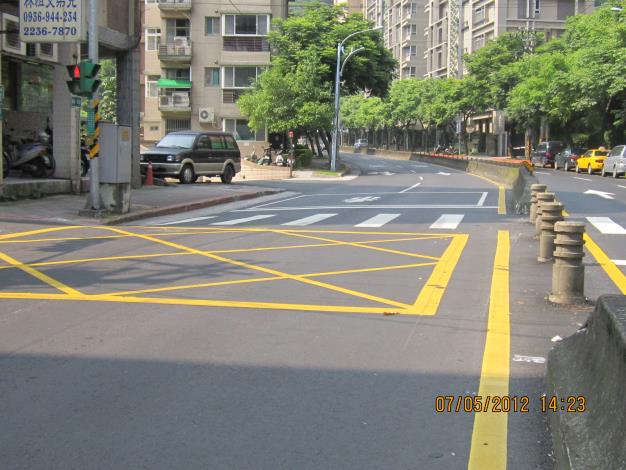

本工程範圍包括為木柵路2至5段(興隆路口至縣市交界處)、安和路2段(和平東路至文昌街)、萬美街2段(萬寧街至辛亥路)、辛亥路5至6段(木柵路至興隆路)等路段,於100年7月4日開工,並已於101年5月2日完工。
四、工程團隊
1.主辦機關:臺北市政府工務局新建工程處
2.設計單位:大安營建科技有限公司、永築工程顧問有限公司
3.監造單位:永健工程顧問有限公司
4.施工廠商:磐碩營造股份有限公司
五、工程效益
1.改善道路品質及延長使用年限:確實依規定辦理路基改善及銑鋪外,施工完成後養護適當時間再行通車,並透過道路挖掘管制及巡查修復機制,確保道路之品質及使用年限。
2.改善交通安全:進行路基改善、孔蓋減量及調整與路面齊平,提升路面平整度,交通安全大為改善。
3.改善城市形象:道路平整度不僅領先國內各個城市,並使道路品質達到國際水準。

![我的E政府 [另開新視窗]](/images/egov.png)
